프로젝트

일반

사용자정보

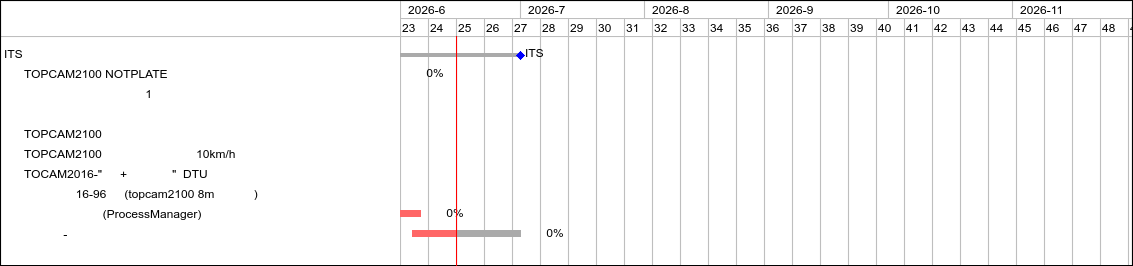

Gantt 챠트

검색조건

더 크게 더 작게 « 5월 | 7월 »

개월 동안 | 다음부터 적용 지우기

결함 #40: TOPCAM2100 NOTPLATE 데이터 미생성
결함 #66: 센터 모니터링 프로그램 정보 1차로만 상태 반영
결함 #73: 검사용 카메라 노이즈 발생 건
결함 #82: TOPCAM2100 구간단속장비 기능 결함
결함 #87: TOPCAM2100 인수검사 시 적색신호 10km/h 미만 통과 차량 저장 기능 요청
지원 #90: TOCAM2016-"구간+다기능장비" DTU 펌웨어 개선 요청 件
결함 #91: 베트남 장비 16-96랜즈(topcam2100 8m 구성제품) 동작 이슈
지원 #112: 공정관리 프로그램 (ProcessManager) 기능추가 요청의 件
지원 #113: 서울지사 - 신호위반 단속자료 정지통과 시간 산출 및 로그 기록 기능 개선 요청

상태

신규
진행
신규
진행
신규
신규
신규
진행
신규

우선순위

긴급
보통
높음
긴급
긴급
보통
높음
높음
긴급

변경

2025/05/26 09:24
2025/06/16 14:09
2025/06/30 10:49
2025/08/22 10:18
2025/09/29 16:11
2025/09/29 18:03
2025/10/01 15:23
2026/06/08 15:33
2026/06/04 11:10

23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48


ITS 이슈 관리 프로젝트
신규 0%


진행 0%
지원 #112: 공정관리 프로그램 (ProcessManager) 기능추가 요청의 件

프로젝트: ITS 이슈 관리 프로젝트
상태: 진행
시작시간: 2026/05/29
완료기한: 2026/06/05
담당자: 김동규
우선순위: 높음


신규 0%
지원 #113: 서울지사 - 신호위반 단속자료 정지통과 시간 산출 및 로그 기록 기능 개선 요청

프로젝트: ITS 이슈 관리 프로젝트
상태: 신규
시작시간: 2026/06/04
완료기한: 2026/06/30
담당자: 오동준
우선순위: 긴급


내보내기 PDF PNG
